Informationen über den Bauablauf an der KC 13 in Küps

31. Juli 2026: Der Landkreis Kronach führt in den Sommerferien auf der KC 13 im Bereich der Bahnhof- bzw. Hauptstraße in Küps Deckensanierungsarbeiten durch. Betroffen ist der 570 Meter lange Bereich von der Kreuzung B 173/KC 13 in Richtung Tüschnitz bis zur Einfahrt der Firma Locker. In der Zeit von 3. August bis voraussichtlich 11. September kommt es daher zu Beeinträchtigungen, die sich aus dem Bauablauf ergeben. Wie dieser im Detail aussieht, wird nachfolgend grob skizziert.

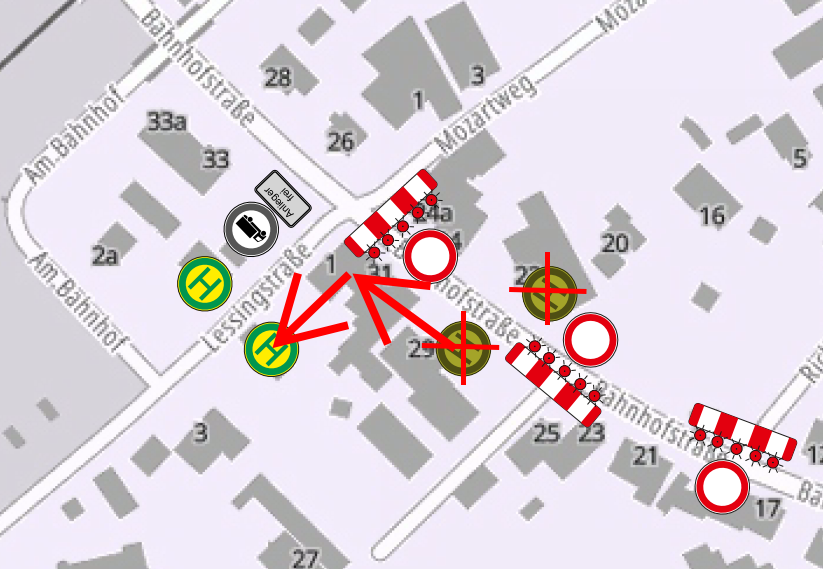

Die Baustelle ist für die Dauer der Bauzeit komplett gesperrt. Jedoch bleibt die Asphaltdecke vom Mozartweg bis Bauende bis zum 17.08.2026 erhalten. In diesem Bereich finden Sanierungsarbeiten an der Entwässerungsrinne statt. Der Bereich kann jedoch mit Beeinträchtigungen von Anwohnern bis zum 17.08.2026 befahren werden.

Nach Ausbau der Deck- und Tragschichten ist die Baustelle während der Arbeitszeit nicht mehr befahrbar. Bei längeren Arbeitspausen (z. B. an Wochenenden, Feiertagen, etc.) kann bedingt und mit Einschränkungen in den Baubereich gefahren werden, allerdings nicht in die Grundstücke selbst.

Die Abfallbehälter können wie gewohnt, vor dem Grundstück abgestellt werden. Diese werden dann von der Baufirma zu einem Sammelpunkt gebracht und nach Entleerung wieder verteilt.

Geplanter Bauablauf:

03.08.2026

Aufbau der Verkehrssicherung, Baustelleneinrichtung, Asphalt Gehwege schneiden, Schächte und Schieber bohren

04.08.2026

Schächte und Schieber bohren, Gehweg fräsen

05.08.2026 (Befahrung nicht möglich)

Straße fräsen (von B 173 bis Kreuzungsbereich Lessingstraße/ Mozartweg, Rest bleibt noch befahrbar)

06.08.2026 – 14.08.2026

Borde ausbauen, neue Borde setzen

12.08.2026 – 26.08.2026

Einbauteile angleichen, Straßenabläufe setzen, Rohrleitungen verlegen

18.08.2026 (Befahrung nicht möglich)

Straße fräsen (von Lessingstraße/ Mozartweg bis Bauende Hauptstraße 7)

27.08.2026 (Befahrung nicht möglich)

Einbau Asphalttragschicht Straße

28.08.2026 – 01.09.2026

Einbau Asphalt im Gehweg

02.09.2026 (Befahrung nicht möglich)

Einbau Asphaltdeckschicht Straße

03.09.2026 – 04.09.2026

Schachtabdeckungen angleichen, Vorbereitungen Gussasphaltrinne

07.09.2026 – 11.09.2026

Gussasphaltrinne, Fugenverguss, Endreinigung

Anliegerparkplätze stehen während der gesamten Bauzeit im Mozartweg auf dem Grundstück der Firma Murrmann zur Verfügung.

Das Landratsamt Kronach bittet um Verständnis für die teils erheblichen Beeinträchtigungen während der Bauzeit und ist bemüht, die Maßnahme so schnell und reibungslos wie möglich fertigzustellen.

Bei Rückfragen, Anliegen, etc. kann man sich an folgende Ansprechpartner wenden:

Herr Maik Hemming, Bauleiter Fa. SAR: 0172 7987417

Herr Albrecht, Polier Fa. SAR: 0172 7987410

Herr Christian Barnickel, Landratsamt Kronach:  0171 2226594

Herr Andreas Vetter, Landratsamt Kronach: 09261 678582
